Transport en hijsen windturbine-onderdelen RWZI Amsterdam-West

Na een zorgvuldige voorbereiding worden sinds eind oktober 2024 de windturbine-onderdelen aangeleverd en één voor één omhoog gehesen op het terrein van RWZI Amsterdam-West. Een spectaculair gezicht want de één rotorblad is al 50 meter lang. Met de bouw van de 4 windturbines is het waterschap straks energieneutraal.

In totaal gaat het om de onderdelen van 4 windturbines. Drie komen er op het rwzi-terrein aan de kant van de Westpoortweg en één wordt op het naastliggende terrein  geplaatst. Op dit naastgelegen veld liggen zonnepanelen die ook een belangrijke bijdrage leveren aan de energievoorziening van het waterschap.

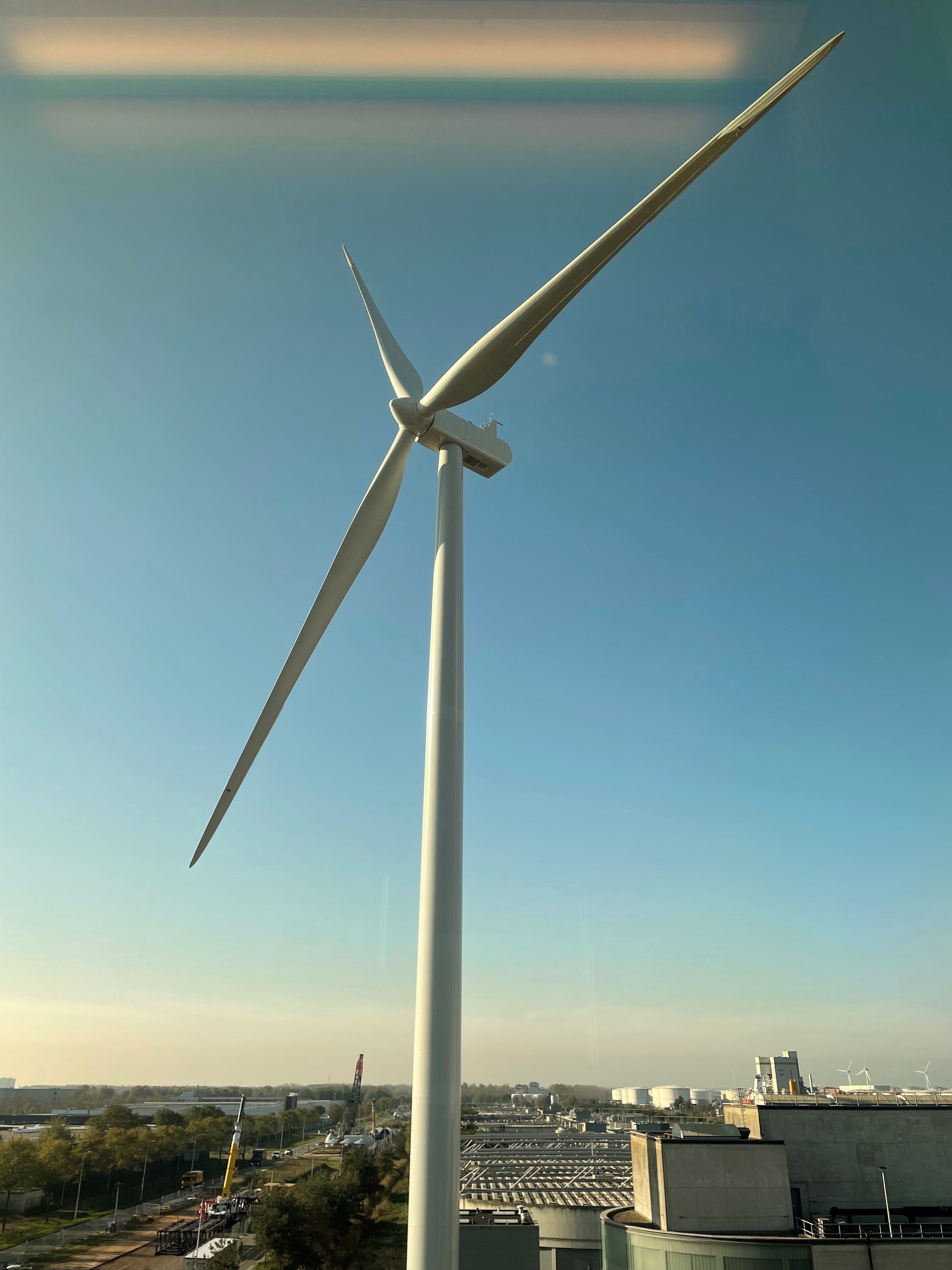

De windturbines van 80 meter hoog worden in losse delen vervoerd en omhoog gehesen. De palen in delen, de nacelles (het hart van de windturbine met daarin de draaiende delen) en de rotorbladen worden met een ‘transport exceptionel’ aangeleverd. Deze onderdelen liggen tijdelijk in de middenberm van de Westpoortweg. Van daaruit worden de molens één voor één opgebouwd. In 2 maanden tijd staan dan alle turbines.

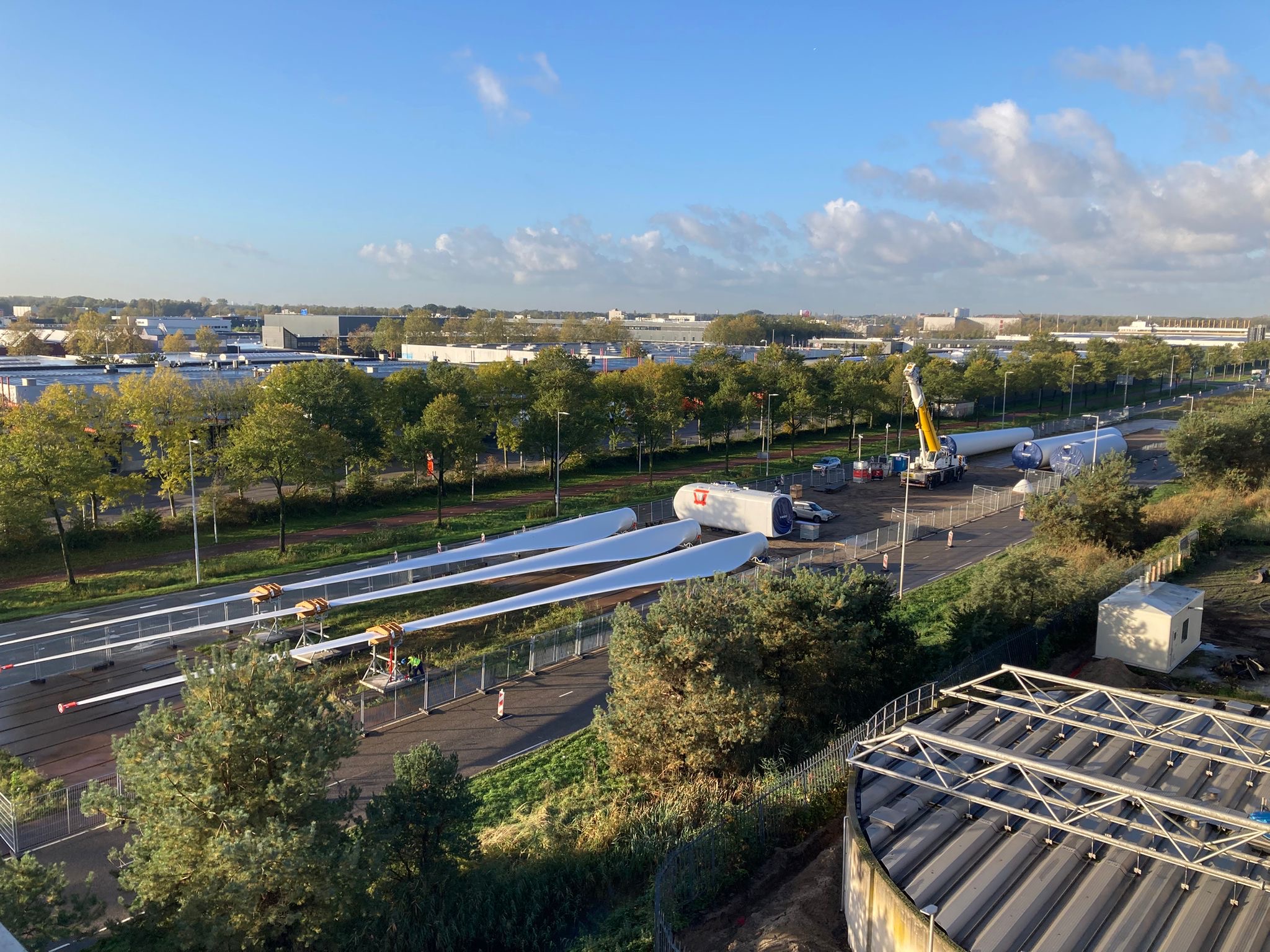

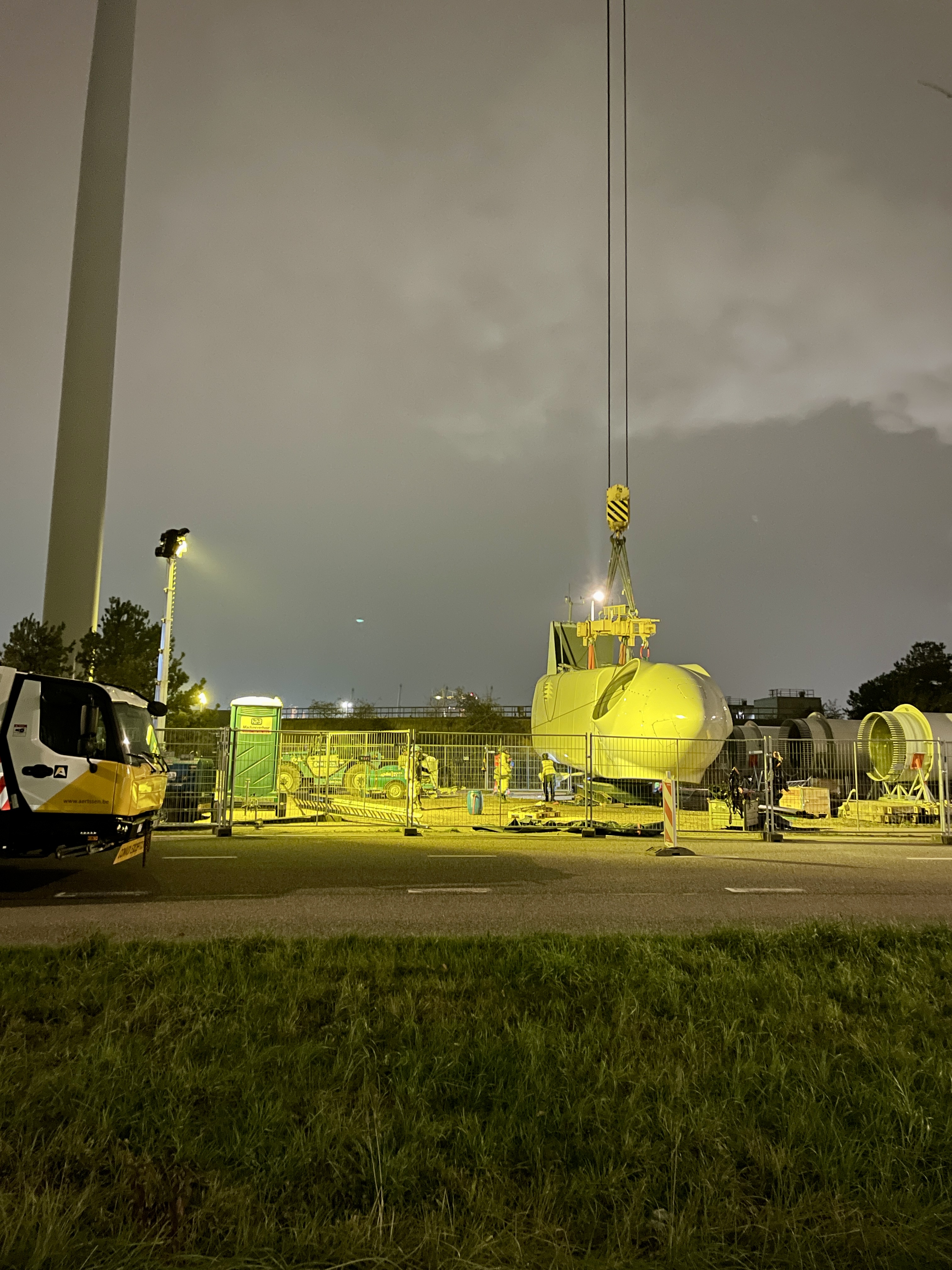

Hieronder ziet u het aanleveren van de onderdelen, het ophijsen van de palen in delen, de nacelle en de tijdelijke opslag van de wieken in de middenberm van de Westpoortweg.

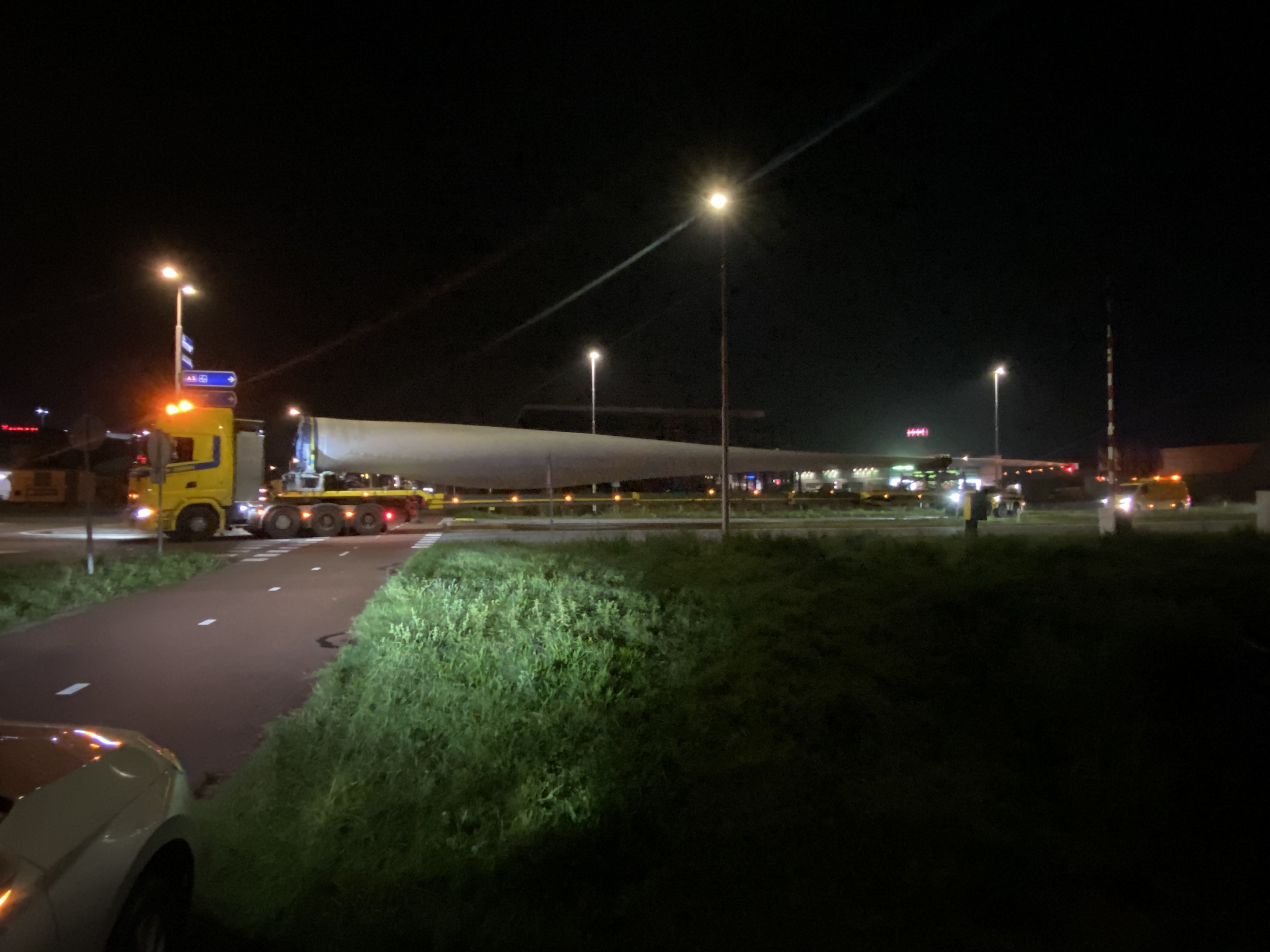

Voor het transport moet één rijstrook in beide richtingen van de Westpoortweg worden afgesloten. Voor het hijsen wordt de Westpoortweg zelfs helemaal afgesloten. Het verkeer kan omrijden via de Aziëhavenweg en Scharenburg. Om de overlast te beperken worden de hijswerkzaamheden in de nacht uitgevoerd. De verwachting is dat de laatste windturbine in december dit jaar kan worden opgebouwd.

Waterschap Amstel, Gooi en Vecht plaatst samen met duurzaam energie- en afvalbedrijf HVC 4 windturbines op de RWZI. Samen met de andere duurzame energiebronnen van het waterschap, wordt straks evenveel energie opgewekt als dat het waterschap verbruikt. De windturbines gaan naar verwachting ongeveer 21.000 MWh per jaar produceren. Dit voorkomt bijna 9.000 ton per jaar aan CO2-uitstoot en het waterschap is dan energieneutraal.
