Dijkverbetering Meentkade Zuid
De dijk langs de ’s Gravelandschevaart en de Karnemelksloot is te laag. Deze dijk ligt in de Hilversumse Meent, ten noordwesten van Hilversum en ten westen van Bussum. Waternet gaat namens Waterschap Amstel, Gooi en Vecht aan de slag om de dijk weer op hoogte te brengen.

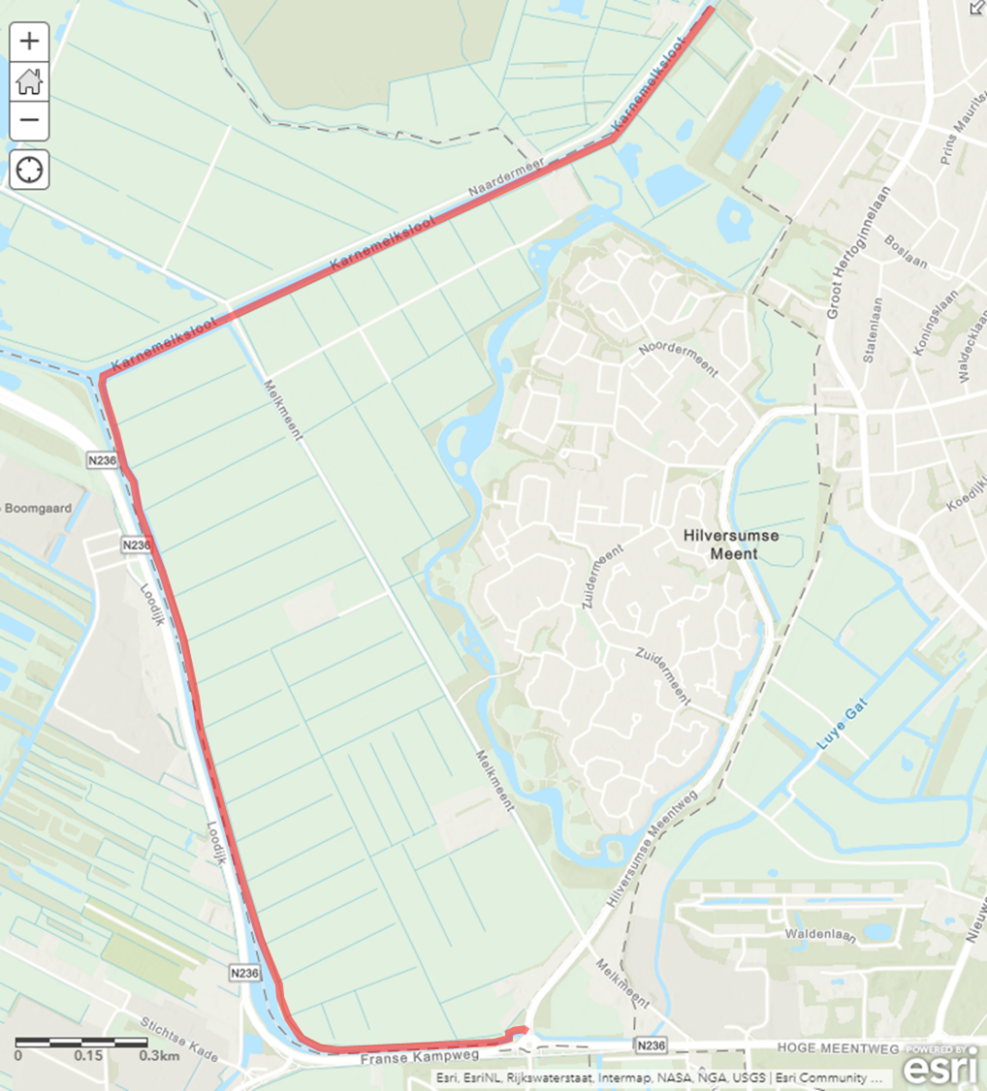

Traject |
Meentkade Zuid |
Polder |
Hilversumse Meent |
Gemeente |
Gemeente Hilversum en gemeente Gooise Meren |
Lengte |
1,7 km Karnemelkkade en 2,1 km ’s Gravelandschevaart |
Status |
Voorbereiding |
Waarom is de dijkverbetering nodig?
Het waterschap is verantwoordelijk voor de veiligheid van de dijken. De dijk langs de ’s Gravelandschevaart en de Karnemelksloot voldoet niet aan de veiligheidseisen. Er is geen direct gevaar voor de veiligheid, maar de dijk moet wel worden verhoogd om aan de gestelde eisen te voldoen. Zo biedt de dijk ook in de toekomst bescherming tegen hoog water.
Dijkverbeteringsplan
Uit onderzoek is gebleken dat het ophogen van de lage plekken niet mogelijk is zonder extra versteviging aan te brengen. We gaan meer doen dan alleen de lage plekken ophogen, daarom moeten we een planprocedure doorlopen volgens de Waterwet (ook wel een dijkverbeteringsplan genoemd). Dit heeft gevolgen voor de werkzaamheden en de planning.
Met een dijkverbeteringsplan moet het waterschap meerdere fases doorlopen die door het bestuur van het waterschap worden beoordeeld.
Er worden verschillende maatregelen in een variantennota uitgewerkt en afgewogen en er wordt een voorkeursvariant voorgesteld. Voordat deze naar het bestuur gaat, voeren wij met alle direct betrokkenen een persoonlijk gesprek. Tijdens dit gesprek laten wij het ontwerp zien en bespreken wij wat dit voor u/uw perceel (stuk grond) betekent en is er gelegenheid om ideeën in te brengen. De uitgewerkte voorkeursvariant(en) wordt verwerkt in het ontwerp-dijkverbeteringsplan. In dit plan staat hoe we de dijk willen verbeteren, welke varianten zijn onderzocht, welke kansen en knelpunten er zijn en op welke manier er rekening wordt gehouden met natuur, cultuurhistorie en landschap. Als het bestuur het ontwerp-dijkverbeteringsplan heeft vastgesteld, wordt het ter inzage beschikbaar gesteld. Omwonenden, perceeleigenaren en andere belanghebbenden hebben dan nog zes weken om hun mening te geven via een zienswijze. Een zienswijze is een idee, opmerking of advies op het plan gericht aan het bestuur.
Planning
De voorkeursvariant wordt in het laatste kwartaal van 2024 voorgelegd aan het bestuur. De publicatie vindt plaats in 2025. In 2025 wordt een aannemer geselecteerd die het werk zal uitvoeren. De uitvoering start in 2026.
