Project

Dijkverbetering De Waver

Afgerond project

Waternet heeft namens Waterschap Amstel, Gooi en Vecht het groot onderhoud aan de dijk De Waver uitgevoerd, in samenwerking met de gemeente Ouder-Amstel. Over een lengte van ongeveer 6 kilometer is de dijk weer op hoogte gebracht voor de aankomende 30 jaar. Het gaat om de dijk de Waver die loopt vanaf de Nessersluis in het zuiden tot aan de Stokkelaarsbrug in het oosten van de polder.

Alwin Slomp 3 (1).jpg

Waarom moest dijk en weg verbeterd worden?

Het waterschap is verantwoordelijk voor de veiligheid van de dijken. De dijk aan de Waver voldeed niet aan de veiligheidseisen en moest worden verhoogd om aan de gestelde eisen te voldoen. Zo biedt de dijk ook in de toekomst voldoende veiligheid tegen hoog water. In samenwerking met de Gemeente is er een nieuw wegdek gemaakt.

Wat is er gedaan?

De afgelopen jaren zijn er diverse onderzoeken uitgevoerd op het gebied van landschap, natuur, cultuurhistorie en archeologie om inzichtelijk te krijgen waar we tijdens de dijkverbetering rekening mee gehouden moest worden. Ook is de dijk en de directe omgeving precies opgemeten. Na deze inventarisatie is er een onderhoudsplan geschreven. Hierin staat hoe we de dijk kunnen verbeteren. Met bewoners en andere belanghebbenden is vervolgens het onderhoudsplan gedeeld en besproken. De werkzaamheden zijn in oktober 2023 gestart.

Bomen planten

Als laatste zullen er bomen geplant worden, die vanwege de werkzaamheden weg moesten. Het planten van de bomen zal uitgevoerd worden door Bunnik Groep B.V. rond eind november/december 2024. Bewoners worden hierover geïnformeerd.

Aanpak dijkverbetering

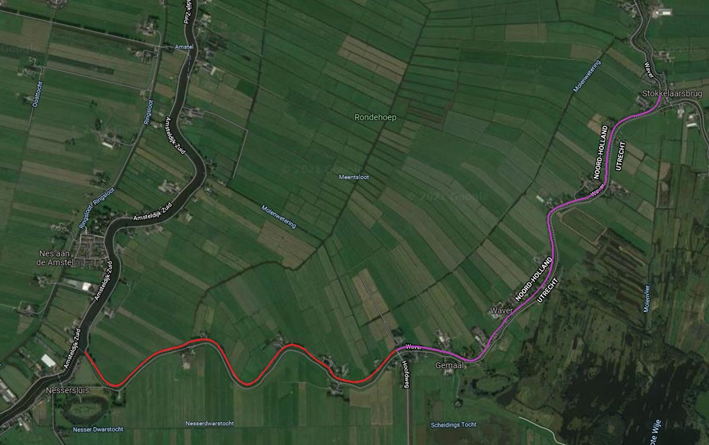

De werkzaamheden voor de dijkverbetering waren opgedeeld in verschillende fases. Hieronder een kaart ter illustratie. De aannemer is begonnen aan de zuidkant (rood). Er is vervolgens doorgegaan met de noordkant (paars). Tijdens de werkzaamheden werd het doorgaande auto- en fietsverkeer omgeleid.

Overzicht werkzaamheden De Waver

Planning

De dijkverbetering had de volgende planning:

Juni 2021

Onderzoeken (landschap, natuur, cultuurhistorie en archeologie) en meten van de dijk

Eind 2021

Uitwerken onderhoudsplan

Begin 2022

Onderhoudsplan bespreken met bewoners

Zomer 2022

Keukentafelgesprekken

Begin 2023

Verwerken aanpassingen onderhoudsplan en aanbesteding

Oktober 2023

Uitvoering onderhoudsplan, start werkzaamheden

Medio 2024

Werkzaamheden gereed

Blijf op de hoogte

30 september 2024

Dijkverbetering De Waver afgerond

De eerste dijkverbetering, het dijktraject De Waver, is af. Daar is een lengte van ongeveer 6 kilometer dijk weer op hoogte gebracht voor de aankomende 30 jaar. De weg is weer begaanbaar en de bewoners bereikbaar.

23 juli 2024

Afronding werkzaamheden dijkverbetering de Waver

Het eerste dijkverbeteringsproject van de Rondehoep is bijna afgerond! Op het dijktraject De Waver zijn alle grote werkzaamheden mooi voor de bouwvak klaar.

12 juni 2024

Update werkzaamheden

Woensdag (12 juni) wordt het asfalt er af gefreesd van Waver 22 tot aan de Hoofdweg (Waverbrug). Dit wordt vervolgens opgehoogd met menggranulaat. Daarnaast worden de grasbetontegels aangebracht bij het stuk wat nu al is geasfalteerd.

30 mei 2024

Update werkzaamheden

De Waver aan de zuidkant is bijna afgerond. Dit is het stuk vanaf de Waverbrug tot aan de Nessersluis. De dijk is opgehoogd met klei en grond en het asfalt van de nieuwe weg ligt erop. De laatste kleine dingen, zoals het terugplaatsen van hekwerken en het opruimen na de werkzaamheden, zullen nog plaatsvinden. De aannemer is nu begonnen met het ophogen van de dijk vanaf de Stokkelaarsbrug naar de Waverbrug. De werkzaamheden zullen voor de bouwvak afgerond zijn.

30 januari 2023

Omgevingsvergunning goedgekeurd

Om de dijkverbetering aan de Waver mogelijk te maken, moeten we helaas 103 bomen op publieke grond verwijderen. Hiervoor hebben we op 8 december 2022 een vergunning aangevraagd. De Gemeente Ouder-Amstel heeft op 23 januari 2023 deze aanvraag voor een omgevingsvergunning goedgekeurd.

09 december 2022

Vergunningsaanvraag ingediend

Vrijdag 9 december heeft het projectteam Waver een omgevingsvergunning aangevraagd voor het kappen van bomen op publieke grond. Dit is nodig om de dijk aan de Waver te kunnen verbeteren.

14 september 2022

Terugblik bewonersavond 12 september

Maandag 12 september was in het buurthuis de bewonersavond voor de dijkverbetering aan de Waver. In deze update vindt u de gebruikte tekeningen, rapporten en de presentatie.

30 augustus 2022

Bewonersavond op maandag 12 september

Waternet en de gemeente Ouder-Amstel organiseren een bewonersavond om vragen te beantwoorden en om de stand van zaken toe te lichten.

24 mei 2022

Keukentafelgesprek plannen

Voor de dijkverbetering aan de Waver willen we graag met bewoners bespreken wat dit betekent voor hun perceel. We willen bewoners daarom graag uitnodigen voor een keukentafelgesprek.

04 april 2022

Stukken beschikbaar bewonersavond 8 maart

Tijdens de bewonersavond zijn verschillende onderzoeken en stukken besproken. Ze zijn nu beschikbaar via deze pagina.

23 februari 2022

Bewonersavond dinsdag 8 maart

Tijdens deze avond vertellen we bewoners meer over de dijkverbetering en wat die mogelijk voor bewoners betekent. We kunnen u bijpraten over de verschillende onderzoeken, de Nota van Uitgangspunten, de planning en wat u de komende tijd van ons kunt verwachten.

02 november 2021

Vleermuisonderzoek

Voordat we de dijk kunnen verbeteren doen we verschillende onderzoeken (of laten deze doen). We doen onderzoek naar beschermde planten en dieren op en rondom de dijk, zodat we daar bij de dijkverbetering rekening mee kunnen houden.

15 juli 2021

Natuuronderzoek

Voordat we de dijk kunnen verbeteren doen we verschillende onderzoeken (of laten deze doen). We doen onderzoek naar beschermde planten en dieren op en rondom de dijk, zodat we daar bij de dijkverbetering rekening mee kunnen houden.

Toekomstbestendige Rondehoep

Waternet werkt de komende jaren namens Waterschap Amstel, Gooi en Vecht aan verschillende projecten in de Rondehoep. Het doel van deze projecten is om het gebied de Rondehoep toekomstbestendig te maken: bodemdaling remmen, dijken verbeteren, watersysteem op orde, realiseren van beschermingsmaatregelen, vitale landbouw, meer verschillende planten en dieren, en schoon water.

Meer informatie over de verschillende projecten in de Rondehoep

Andere projecten in de buurt

Renovatie gemaal Winkel

Wordt aan gewerkt

Gemaal Winkel is toe aan onderhoud. In opdracht van Waterschap Amstel, Gooi en Vecht gaat Waternet het gemaal renoveren en verduurzamen. Het gemaalgeb...

Lees meer

De dijken van de Rondehoep Oost en West zijn niet hoog genoeg. Waternet gaat de dijk namens Waterschap Amstel, Gooi en Vecht verbeteren in 2024-2025.

Lees meer

Een noodoverloopgebied is een polder die bij extreem hoge waterstand onder water wordt gezet. Het is hetzelfde als een noodoverloopgebied.

Lees meer
