Dijkverbetering Hogendijk Oost
Uit de laatste controle blijkt dat de dijk, Hogendijk Oost A2015, langs de Hogendijk en de Abcouderstraatweg in Amsterdam niet aan de gestelde eisen voldoet. In opdracht van Waterschap Amstel, Gooi en Vecht gaat Waternet de dijk verbeteren.

Figuur 1. Traject langs de Hogendijk

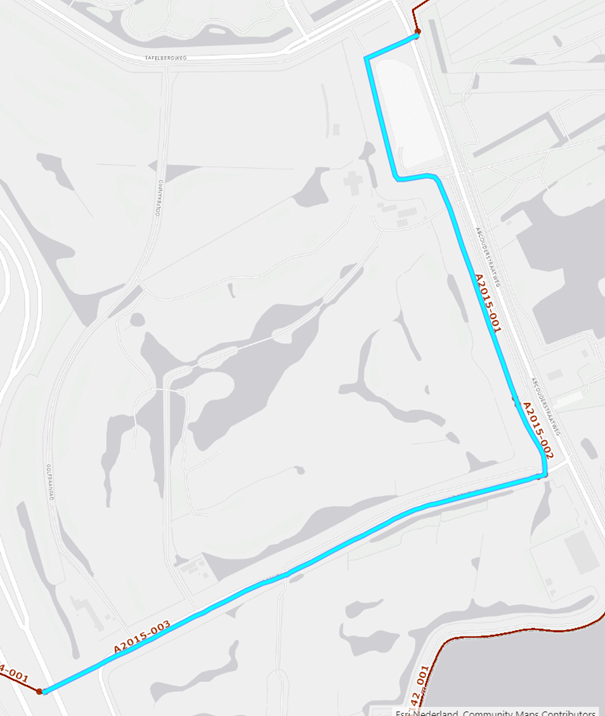

Figuur 2. Ligging Dijkverbeteringsproject Hogendijk Oost
Waarom moet de dijk verbeterd worden?
Waterschap Amstel, Gooi en Vecht controleert periodiek de dijken. Wanneer deze niet hoog en/of sterk genoeg blijken, start een dijkverbeteringstraject. Uit de toetsing blijkt dat de dijk niet meer aan de veiligheidseisen voldoet. Er is geen direct gevaar voor de veiligheid, maar de dijk moet wel worden verbeterd om aan de gestelde eisen te voldoen. Waternet gaat namens het waterschap de dijk verbeteren. Na de uitvoering is de dijk weer veilig voor de komende 30 jaar.
Welke stappen doorlopen we?
Voordat we groot onderhoud gaan uitvoeren doen we verschillende onderzoeken. We laten natuuronderzoek doen om te kijken met welke planten en dieren we rekening moeten houden. Ook gaan we de dijk en directe omgeving precies opmeten. Vervolgens gaan we met de nabij gelegen golfclub en bewoners in gesprek om de werkzaamheden te bespreken.
Planning
3e kwartaal 2024 |
Afronding voorlopig ontwerp |
4e kwartaal 2024 |
Akkoord op ontwerp door Bestuurlijk Opdrachtgever |
1e kwartaal 2025 |
Start inkoop aanbesteding aannemer |
2e kwartaal 2025 |
Start werkzaamheden |
4e kwartaal 2025 |
Werkzaamheden gereed |
